Les étapes d’un projet d’agrandissement réussi
Un agrandissement de maison est un projet qui demande de la méthode.
La plupart des porteurs de projet sous-estiment à la fois la durée et les points de blocage potentiels. Voici un cadre clair pour vous y retrouver.
Combien de temps faut-il compter pour un projet d’agrandissement ?

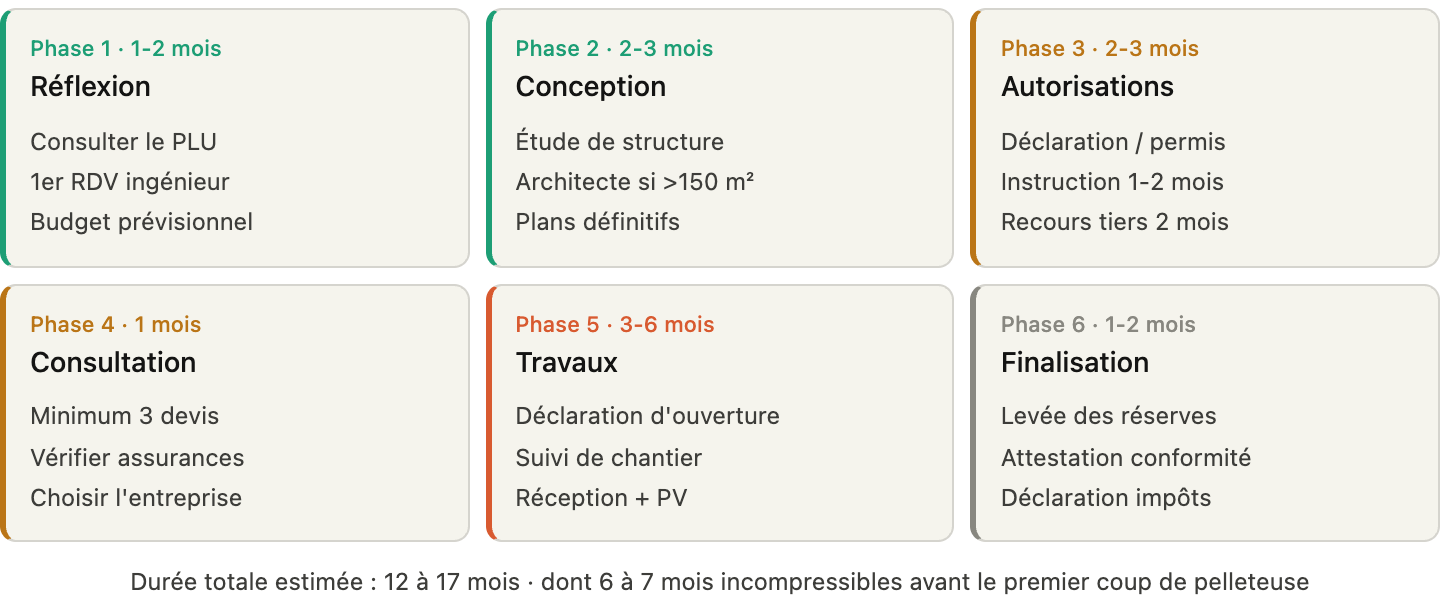

Respecter cet enchaînement évite la grande majorité des mauvaises surprises. Les phases administratives (3 et 4) sont souvent sous-estimées — elles seules peuvent bloquer un projet pendant 4 à 5 mois.
Phase 1 : Réflexion et faisabilité (1 à 2 mois)
Définir vos besoins : Quelle surface ? Pour quel usage ? Quelles contraintes (budget, délai) ?
Vérifier la faisabilité réglementaire : Consultez le PLU (Plan Local d’Urbanisme) de votre commune pour connaître :
- Les règles d’implantation (recul par rapport aux limites, hauteur maximale)
- L’emprise au sol maximale autorisée
- Les règles esthétiques (matériaux imposés, toiture)
Consulter un ingénieur structure : Premier rendez-vous pour discuter de la faisabilité technique et des différentes options.
Établir un budget prévisionnel : Travaux + étude + formalités administratives + imprévus (comptez 10% de marge).
Phase 2 : Conception du projet d’agrandissement (2 à 3 mois)
Mission d’architecte : Si votre projet dépasse 150m² de surface totale après travaux, le recours à un architecte est obligatoire. Même en dessous, il peut être judicieux pour l’esthétique et la cohérence du projet.
Étude de structure : L’ingénieur réalise :
- La visite de votre bien
- La modélisation de l’existant et de l’extension
- Les calculs de structure
- Le rapport complet avec plans et dimensionnements
Plans définitifs : Mise au point des plans finaux avec toutes les dimensions et spécifications techniques.
Phase 3 : Autorisations (2 à 3 mois)
Déclaration préalable de travaux : Pour les extensions de moins de 20m² (ou 40m² en zone urbaine couverte par un PLU).
Permis de construire : Obligatoire pour les extensions de plus de 20m² (ou 40m²) ou si votre maison dépasse 150m² après travaux.
Délai d’instruction : 1 mois pour une déclaration préalable, 2 mois pour un permis de construire.
Délai de recours des tiers : 2 mois après affichage du permis sur le terrain. C’est pendant ce délai que les voisins peuvent contester.
Phase 4 : Consultation des entreprises (1 mois)
Lancer les appels d’offres : Consultez au moins 3 entreprises différentes.
Comparer les devis : Ne regardez pas que le prix ! Vérifiez :
- Le détail des prestations
- Les assurances (décennale, RC)
- Les références de l’entreprise
- Le délai d’exécution proposé
- Les modalités de paiement
Choisir votre entreprise : Privilégiez une entreprise ayant l’habitude des extensions et disposant de bonnes références.
Astuce pépite : faites réaliser par votre architecte un cahier des charges et un DPGF (sorte de devis détaillé vierge) que les entreprises ont juste à remplir en quantités et prix unitaires → pas d’oubli et surtout comparaison facile entre les différentes entreprises
Phase 5 : Les travaux (3 à 6 mois)
Déclaration d’ouverture de chantier : À envoyer à la mairie au démarrage des travaux.
Suivi de chantier : Visitez régulièrement le chantier, faites des photos, communiquez avec l’entreprise.
Points d’étape : Plusieurs moments clés nécessitent votre validation :
-
-
- Implantation
- Fondations
- Élévation des murs
- Charpente
- Mise hors d’eau
- Second œuvre
-
Visite de conformité (optionnelle mais recommandée) : L’ingénieur structure peut venir vérifier que l’exécution est conforme à son étude.
Réception des travaux : Inspection finale avec l’entreprise, établissement du procès-verbal de réception avec liste des réserves éventuelles.
Déclaration d’achèvement des travaux : À envoyer à la mairie dans les 30 jours suivant la fin des travaux.
Phase 6 : Finalisation de l’agrandissement (1 à 2 mois)
Levée des réserves : L’entreprise revient corriger les points notés à la réception.
Aménagement : Vous pouvez maintenant aménager votre nouvel espace !
Attestation de conformité : La mairie peut effectuer une visite de contrôle. Vous recevez ensuite une attestation de conformité.
Déclaration aux impôts : Déclarez votre extension dans les 90 jours pour la taxe foncière.
Un agrandissement de maison, ça ne s’improvise pas — mais ça se pilote très bien quand on en connaît les étapes.
Entre la réflexion initiale et la remise des clés, comptez 12 à 17 mois : autant le savoir dès le départ pour planifier sereinement.
Le maître mot à chaque phase est l’anticipation : anticiper les contraintes réglementaires, anticiper l’étude de structure, anticiper le choix des entreprises. Ce sont les projets les mieux préparés en amont qui se déroulent le plus simplement sur le chantier.
Si vous en êtes aux premières réflexions, le meilleur premier pas reste un échange avec un ingénieur structure — avant même d’avoir un plan définitif. C’est gratuit en temps et ça évite souvent de partir dans une mauvaise direction.
Besoin d’accompagnement ?
Ingénieur structure et maître d’œuvre, j’accompagne les particuliers dans leurs projets d’agrandissement.
RDV de 30 minutes pour :
- Analyser votre situation
- Identifier la solution adaptée
- Expliquer le diagnostic structure
- Estimer budget et planning
Découvrez comment je peux vous aider :

Diagnostic et étude de structure pour supprimer un mur porteur

Bureau d’étude pour l’extension d’une maison
